Bahnstrecke in Pappenheim ab Mittwoch 20 Uhr gesperrt

image_print

Die Erneuerung der Bahnunterführung in Niederpappenheim schreitet zügig voran. Am Freitag, 28.06.2019 wird der Einschub des vorgefertigten Brückenbauteils erfolgen. Die Bahnlinie zwischen Treuchtlingen und Solnhofen wird ab Mittwoch, 26.06.2019 ab 20:00 Uhr gesperrt sein. In dieser Zeit wird Schienenersatzverkehr (SVE) mit Bussen eingerichtet. Genaue Abfahrtszeiten im Internet. Fußgängerverkehr durch die alte Bahnunterführung wird auch während der gesperrten Bahnstrecke gewährleistet.

Seit Anfang des Jahres ist die Firma Markgraf aus Bayreuth mit dem Bau der neuen Bahnunterführung in Niederpappenheim zugange, die neben der bisherigen einspurigen Durchfahrt entsteht.

Auf der Altmühlseite der Bahnstrecke entstand seit Anfang April 2019 die Betonröhre der neuen Unterführung, durch die später der Verkehr zweispurig fließen soll. Die Fußgängergalerie für den barriere freien Bahnsteigzugang  wird erst später in die Tunnelröhre eingebaut.

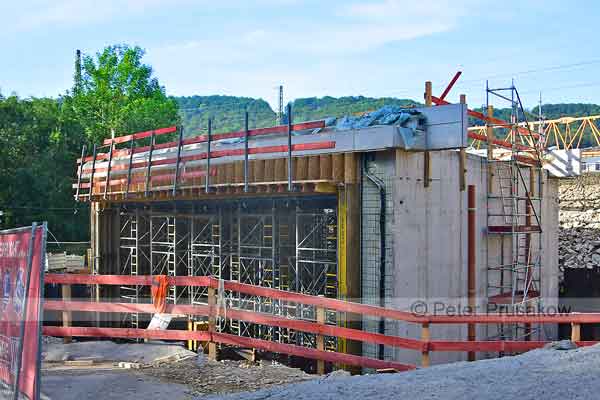

Derzeit laufen die Vorbereitungen für den Tunneleinschub auf Hochtoren. Lichtgiraffen, Bau- und Gerüstmaterial und eine ganze Armada wurde aufgefahren, um den Einschub Termingerecht über die Bühne zu bringen. Denn der Termin für die Verschiebung und den Einbau der Tunnelröhre muss unbedingt eingehalten werden.

I N F O

Die genauen Abfahrtszeiten der SVE-Busse können Sie bei www. bahn.de erfahren

Ab Mittwoch 20:00 Uhr
wird der Bahnverkehr auf der Strecke Treuchtlingen Solnhofen gesperrt. Für die Beförderung der Reisenden setzt die Bahn Busse ein, die wegen der längeren Fahrdauer der Busse versetzte  Abfahrtszeiten haben. Ab Montag, 01.07.2019 um 04:45 Uhr wird der Bahnverkehr über die neue Tunnelröhre wieder in Betreib gehen.

Bis dahin wird allerhand passieren, wie im Gespräch mit dem Polier deutlich wird. Vereinfacht gesagt geht es darum, die mehr als 1.000 Tonnen schwere Betonröhre rund 15 m weit in Richtung Langenaltheim zu bewegen.

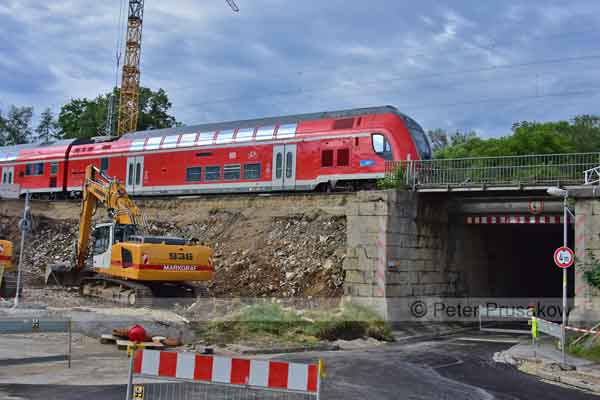

Nach dem Abschneiden der Schienen graben die Bagger den Bahndamm ab und richten das Fundamt für die neue Bahnunterführung her.

In den letzen Wochen wurde unter der Röhre, die auf zwei Eisenträgern ruht, eine hydraulische Hebeeinrichtung verbaut, die das ganze Bauwerk  um 5 cm anheben wird. Auf Teflonplatten gleitet das gewaltige Bauwerk, geschoben von hydraulischen Pressen dann an seinen Bestimmungsort. Der Einschub ist für Freitag, 28.06.2019 ab 22:00 Uhr vorgesehen, sagt der Polier, wobei er einschränkt, dass das auf die Minute nicht vorausgesagt werden kann.

Ganz sicher ist er sich aber, dass am Montag ab 04:45 Uhr die Züge über die neue Brücke rollen werden. Denn ein Zeitverzug ist nicht drin, denn das hätte für die Baufirma fatale finanzielle Folgen. „Das haben wir bisher immer geschafft“, sagt der erfahrene Polier, der Gedanken an eine Zeitüberschreitung erst gar nicht aufkommen lässt.

Wenn die Tunnelröhre an ihrem Platz ist, steht zunächst der Rückbau der Hebe- und Schubeinrichtung an. Gleichzeitig beginnen die Aufbauarbeiten am Bahndamm und zuletzt der Einbau der Gleisanlagen.

Die genauen Abfahrtszeiten der SVE-Busse können Sie bei www. bahn.de erfahren.
